收藏!整县屋顶分布式光伏项目开发全流程

自6月20日国家能源局综合司正式下发《关于报送整县(市、区)屋顶分布式光伏开发试点方案的通知》以来,全国多地政府、央国企快速落实启动相关申请。最新消息,21个省市启动申报。国家电网国家电投全力推进。据悉,国家电投与7地达成合作。更为重要的是《通知》中,首次明确的提出了“分布式光伏整县推进”的安装比例:党政机关不低于50%。学校、医院、村委会等公共建筑不低于40%,工商业不低于30%,农村不低于20%。下文为某开发商总结《工商业光伏开发全流程建议收藏。

背景

日前,国家能源局正式下发《国家能源局综合司关于报送整县(市、区)屋顶分布式光伏开始试点方案的通知》红头文件。通知指出,党政机关建筑屋顶总面积可安装光伏发电比例不低于50%;学校、医院、村委会等公共建筑屋顶总面积可安装光伏发电比例不低于40%;工商业厂房屋顶总面积可安装光伏发电比例不低于30%;农村居民屋顶总面积可安装光伏发电比例不低于20%

01

前期开发阶段

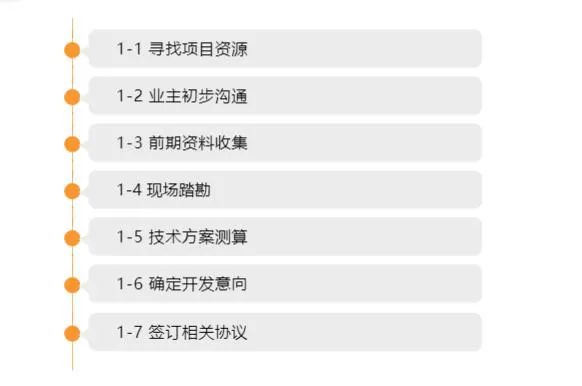

1-1 寻找项目资源

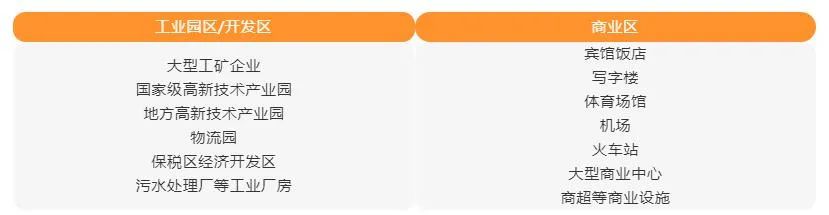

可被开发的光伏项目资源

分布式光伏开发应遵循

“因地制宜、清洁高效、分散布局、就近利用”的原则

1-2 初步沟通

与厂区业主建立联系,针对厂区情况、屋顶结构、用电水平等基本问题进行访谈,确定合作意愿和用能需求。

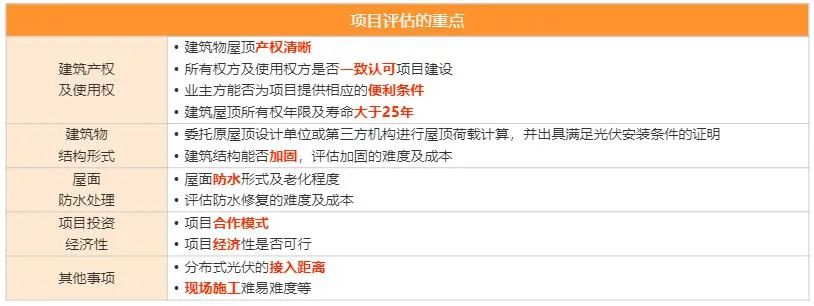

通过资料与卫星图,考察了以下几方面,判断项目的可行性。

  • 考察企业属性(国有企业、上市企业、知名外企)、资信是否良好、经营状况及收入是否稳定、无不良记录。

  • 考察建筑物产权是否独立清晰(房产证、土地证、建设规划许可证原件),房屋产权是否质押。

  • 考察屋面结构(混凝土、彩钢瓦)、屋顶使用年限和面积(至少2万平米以上)。

  • 考察用电特性、分时用电电量、用电电价、电压等级、变压器容量。

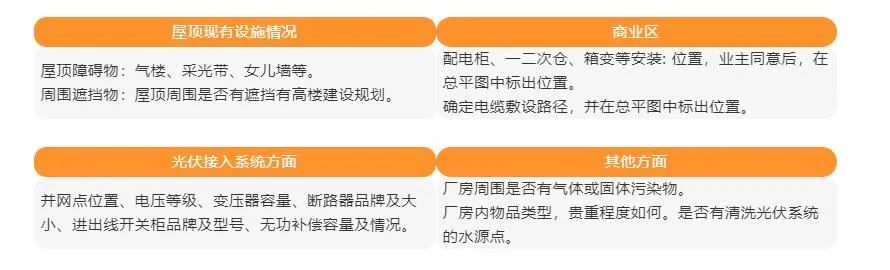

  • 考察屋顶周围是否有遮挡或有高楼建设规划、建筑物周边是否有气体或固体污染物排放。

  • 考察业主的合作意愿,初步沟通合作模式(自发自用、余电上网)。

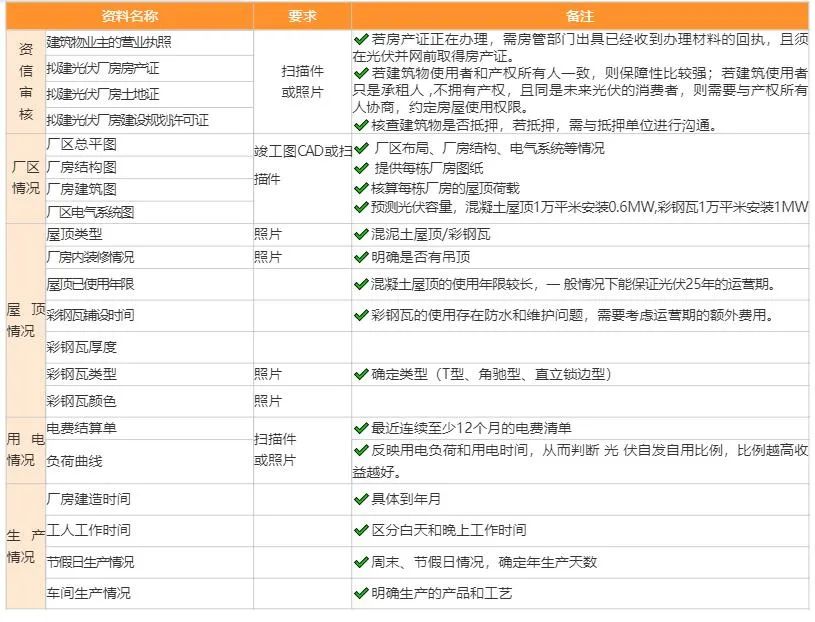

1-3 前期资料收集清单

1-4 现场实地踏勘

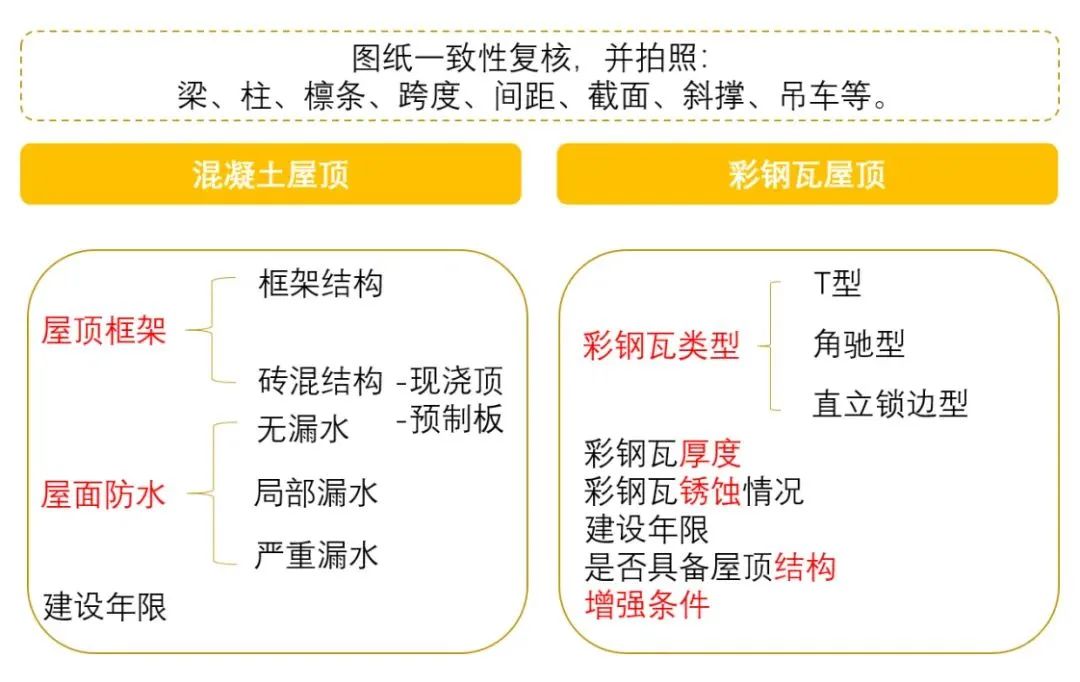

完成项目初步评估后,EPC团队对目标企业进行了拜访踏勘。利用无人机航拍建模,对比建筑图纸与实际是否一致,还对厂房的内部结构和屋顶情况进行复核和拍照。

1-5 技术方案测算

评估企业整体运营情况,及确定采用的合作模式。

1-6 确立开发意向

与企业业主积极沟通,签订协议,进入项目备案阶段。

02

项目备案阶段

2-1 发改委项目备案

获得县、区发改委项目备案

2-2 电网公司接入批复

获得县、区电网公司接入批复

03

设计施工阶段

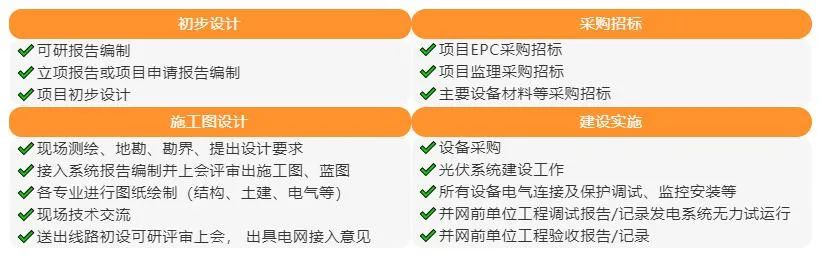

拿到备案与接入批复后,EPC与企业确定设计方案,项目顺利进场开工。

04

并网验收阶段

工商业光伏项目一般分为3个阶段,第1阶段进行项目评估与合同签订,第2阶段办理备案与接入手续,第3阶段建设并网。

  1. 项目业主向电网公司提出并网验收和调试申请

  2. 电网公司受理并网验收和调试申请

  3. 与电网签订购售电合同和并网调度协议

  4. 安装关口电能计量装置

  5. 完成并网验收及调试

  6. 项目并网运行

近日热文

  1. 官宣!户用补贴5亿、存量90GW+:2021年风电、光伏开发建设通知发布

  2. 刚刚!隆基上调片价格

  3. 转型七年后卖电站求生 这家光伏企业能熬过“七年之痒”吗?

  4. 东方希望拟投建25万吨/年多晶工厂

  5. 总营收3561亿 20家上市光伏企业2020年业绩速览

  6. 南存辉:我国至少还有5000万个可安装户用光伏屋顶,总量1000GW、规模3万亿

  7. 李俊峰:我国发展新能源的基础很好,但千万不要太着急

  8. 光伏组件排名争夺战

  9. 曾经的“王者”频频变卖光伏电站,自救之路还有多远?

  10. 光伏+绿氢!隆基与中国石化签署战略合作协议
