施工过程中(设备厂商进行新增机台装机、设备维护保养等过程中)发生安全事故,会对生命安全造成严重威胁,也会对工程项目的成本投入、质量以及工期等方面造成消极影响,故有效的施工安全管理对保障生命安全及工程品质都十分重要!下面我们一起来看看施工安全管理的相关知识吧!

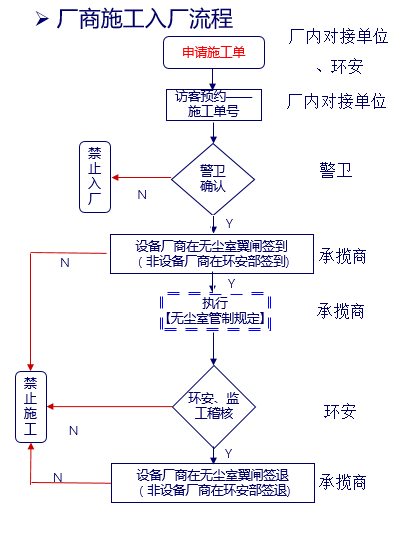

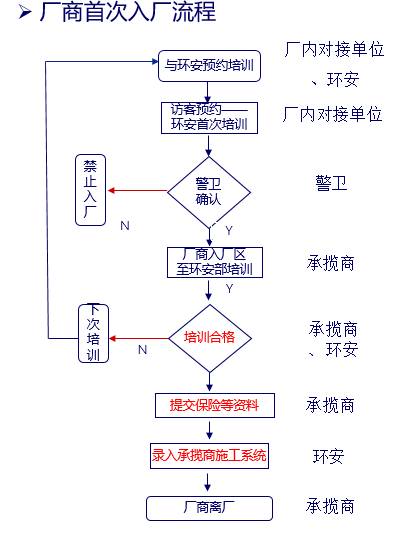

入厂施工流程
首先,严格遵守入厂施工的流程及相关规定。
施工安全相关规定
严格执行施工前、中、后各项安全规定,为安全施工打下坚实基础。
施工前培训及意外保险单缴交规定
1
厂商入厂施工前应完成环安卫课程报名,参加环安培训并考核合格。
2
厂商报名参训前,须提供施工人员意外伤害保险证明,保额至少为50万个人意外险。
施工申请及扫码报备规定
1
厂商入厂施工,需提前三天开立施工申请单,凭审核完成后的施工申请单申请访客预约,方可入厂。
2
厂商施工前一天需按照规定完成扫码报备;如临时有紧急抢修需求但未提前报备,可补充施工申请和扫码报备,报备完成后立刻在群里发送施工信息告知环安方可施工。
施工着装规定
1
识别证规定:须挂于胸前;破损立即申请更换;不可冒用/外借他人;妥善保管勿遗失。
2
安全帽佩戴规定:安全帽应符合GB标准;帽缘或正面应标示厂商名称;进入无尘室采用不发尘材质;损坏或严重脏污应立即更换不可使用;应正确配戴以及帽扣确实扣上。
进入无尘室施工相关规定
1
进入无尘室FAB的人员应穿着全套洁净服,包括口罩、发罩、手套、洁净鞋等,且洁净服袖口应套住手套口,无尘服必须有可识别的厂商名称或LOGO,无特殊情况(发生事故),不允许穿无尘服、无尘鞋出除无尘室及无尘更衣室以外的区域。
2
不可动本次施工或调试以外的任何设备,产品,cassette,备件,门窗等任何物品,如有任何需要找厂内对接单位协助。
3
进入洁净区前施工用工具、材料及附件等必须在室外清洁并擦拭干净,不得有油、锈及灰尘等。
4
所有放置材料、工具的区域都必须做地面保护。(先铺设塑料薄膜,再铺设适当厚度的木板),各承揽商放置物料时,应将物料放到指定的堆放点,任何改变均需我单位的认可,且当天完工后清理出无尘室。
5
无尘室禁止切割、电焊(除氩弧焊外)。
施工作业现场管理规定
1
现场需放置施工单且在有效期内,且承揽商危险作业现场必须有“承揽商监工”在现场监督。
2
施工区域必须使用三角锥、警示链做好围篱、防护,施工告示牌放置现场,避免对其他人造成伤害。
3
施工物料机具要求:
(1)施工工具、物料要干净,不得沾污。
(2)施工机具设备应有明显的承包商标识。
(3)物料机具不得直接放置在高架地板上,地面需铺设软玻璃。
(4)未有漏保装置之排插不得使用,不得私自插接公司电源。
(5)拖车脚轮、梯角需绑扎胶带。
(6)所有动力设备应以电力为主,不得以汽、柴油为动力,若有需要使用者先提出申请。
4
施工完毕后,清点完现场物料及工具,当天清理出厂,或放置于指定的物料区,要保持现场整洁,不得遗留无关物品,确认无误后,方可离开。
高风险作业安全管理
施工中若有高风险作业(如:动火作业、高架作业、危险管路作业、吊挂作业、铣洞/钻孔作业等),必须事先提出申请并严格进行作业前、中、后检查,施工完成后“危险作业检查单”需交环安留档。

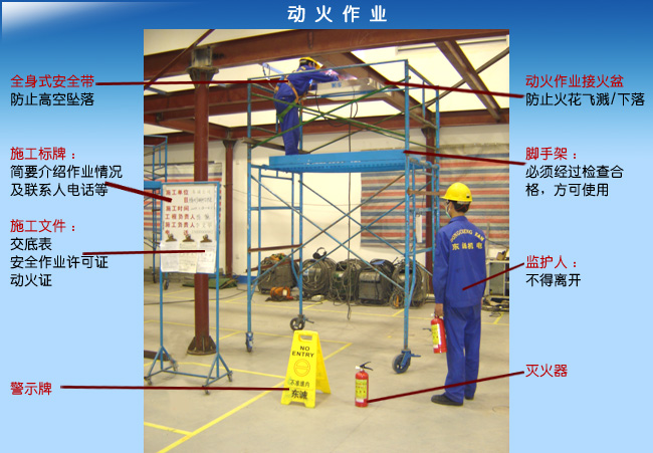

动火作业
(1)作业前应通知环安人员或对接单位监工到场确认,检查合格后方可进行施工。
(2)作业后监火人需现场监护30分钟,通知环安或监工到场确认。
(3)会引起安全防护系统作动时,需申请安全防护系统中断、火警隔离。
(4)10米内之易燃、易爆物品需清除或隔离以杜绝火灾隐患。
(5)作业前、中、后严格按照检查表进行检查并签字。
(6)准备适量灭火器、防火毯等防火器材;高空动火,下方需用防火毯进行保护。
(7)电焊人员需具有资格证且张贴在现场施工告示牌上,劳保用品需穿戴完整;
(8)动火作业应设专门监火人,定期巡检,全程监护。
(9)乙炔焊时,保证氧气瓶、乙炔瓶离动火点的安全距离大于10m,氧气瓶与乙炔瓶之间的安全距离大于5m。

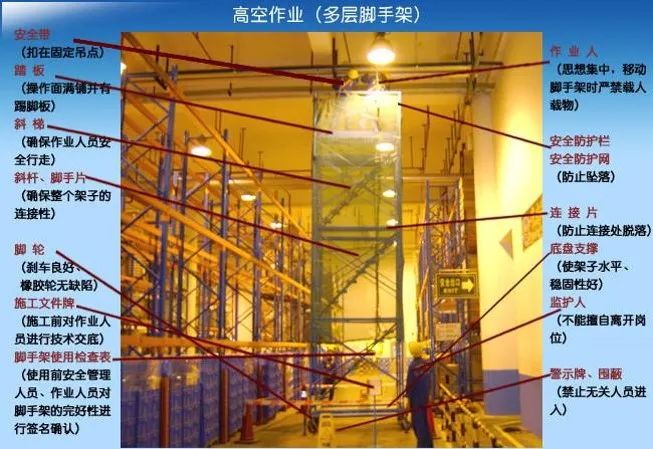

高架作业
(1)禁止患有高血压病、心脏病、贫血、癫痫病等的人员从事高处作业。
(2)对疲劳过度、精神不振和思想情绪低落人员要停止高处作业;严禁酒后从事高处作业。
(3)检查高处作业用具(A字梯、龙门架等)如有损坏需即刻进行更换。
(4)施工现场需设置一名监护人员,全程进行监护,不得单独作业需伙同作业。
(5)2米以上的A字梯必须两人伙同作业,攀登人员必须在A字梯顶端两格以下作业,不许站在顶端,梯子防滑垫应完好。
(6)承揽商作业区域内若存在开口、临边,在其周围3米内禁止使用A字梯。
(7)施工平台架高5米以上时,护栏要高0.75米;人员于施工架上方时严禁移动施工架,有刹车轮的需刹好车轮。
(8)天花板上作业:需佩戴双挂钩安全带,且安全带须挂在牢固物上;出入口需及时盖好,除人员上下及递送材料外,其他情况均不得有开口存在;若因需要无法盖好时,需在开口上方及下方作警示标示;供人员上下之梯子禁止随意移动,需于梯子周边用警戒带隔离,提醒过往人员;在天花板上行走时,尽量踩在龙骨上,不可两人以上站在同一个盲板上,也不可大力奔跑。

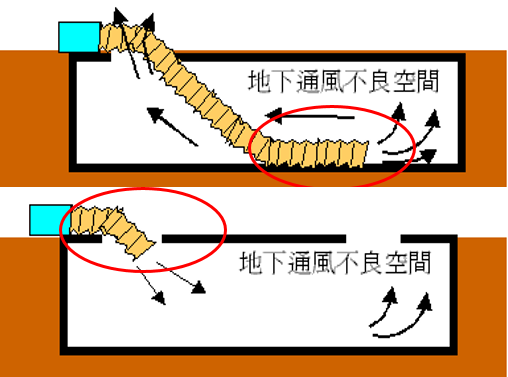

局限空间作业
(1)作业前应通知环安人员或对接单位监工到场确认,检查合格后方可进行施工。
(2)进入前应以通风设施强制通风30分钟以上。
(3)进入前应先检测氧气浓度(19%以上),辅以可燃气体/CO/H2S之检测,必要时应携戴自给式空气呼吸器,并持续/定时监测危害物浓度及氧气浓度并在施工群内汇报。
(4)如于输送氮及其它惰性气体应关闭输送配管之阀、旋塞或设置盲板,并采取必要措施防止人员误动。
(5)作业场所如有可能产生坠落,应配备个人防护具及自给式空气呼吸器。
(6)不得连续作业超过1小时,每作业1小时应有10分钟以上休息。
(7)现场须有人于密闭空间入口戒备/全程监工,随时注意作业人员状况,不可单独作业。
(8)若需动火仍必须事先申请《动火作业许可证》,量测可燃性气体浓度并采取必要安全措施。
(9)密闭空间入口应提供:进出所需的上下设备,如固定式或移动式梯子;配备防止坠落及紧急救援所需使用的三脚架和安全带。
危险管路作业
(1)作业前应通知环安人员或对接单位监工到场确认,检查合格后方可进行施工。
(2)危险管路作业区域内设置警示隔离措施及设置监工人员。
(3)作业前完成危险管路作业之自主检查:清查管路幷同时张贴标示;确认管路旁是否有其它危险性管路、管路盲材质与管路内容物是否兼容、管线残气存量;管路两端双重关闭(相关的阀件是否确实关闭且不泄漏。
(4)注意特气管路、挥发性物质、有害物质源头阀件关闭及其它危害物质隔离措施。
(5)防护器材、救援工具、相关侦测器材及环境安全确认;施工人员危害告知及配戴合适个人防护具。
(6)除了空气、水及氮气外,不得任意排放制程物料至周围环境。

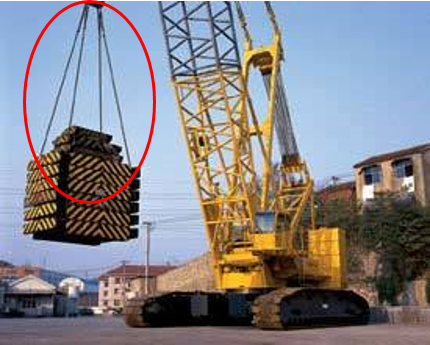

吊挂作业
(1)作业前应通知环安人员或对接单位监工到场确认,检查合格后方可进行施工。
(2)吊举物下方及作业半径范围内,应设置适当之围栅严禁人员进入,并设置信号指挥联络人,统一指挥讯号。
(3)作业前对机械设备之作业检点,确认其载重量不会超载,过卷预防装置、过负荷警报装置及其它警报安全装置之性能正常。
(4)作业前检查吊挂机具、吊索、吊钩或吊具,是否有防止吊举中脱落装置(防滑舌片)。
(5)吊挂作业中起重机、卷扬机、叉车等操作人员必须持证上岗。
(6)吊挂作业人员在吊挂作业时,不得歪拉斜吊,需保持吊索垂直或吊索面垂直。
(7)吊挂作业时,装货人员需将被吊物固定牢靠,防止脱落,且不得以单点吊挂。
(8)吊挂作业时,指挥人员与下面所有的装货人员均需配戴安全帽,应与架空电线保持安全距离,以防感电。
(9)人员于开口处(比如:吊装平台)吊取物品应使用安全带。
(10)施工完成后,拆除隔离措施并清除施工废弃物。
(11)原则上夜间禁止进行室外吊挂作业。如确需夜间吊挂作业需保证现场照明充足。
铣洞/钻孔作业
(1)无尘室内钻孔需使用吸尘器;铣孔作业时,需配备吸尘器,两人伙同一人铣孔一人吸残渣。
(2)若会产生火花或高热请自备灭火器。
(3)作业前、中、后做好检查工作。
紧急抢修
紧急抢修施工:如发生紧急情况需要厂商立刻进厂进行抢修作业,抢修负责人需组织签核纸本《紧急抢修单》并携带厂商入厂,于保安岗进行登记并签核《承揽商入厂施工切结书》,先行进行抢修作业。

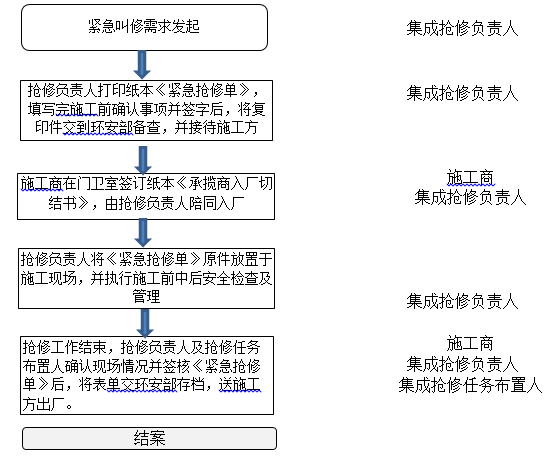

● 紧急抢修流程:
异常通报
施工过程中若遇到异常紧急情况(如:气体泄漏、火灾、施工人员受伤等),应及时进行紧急通报,降低施工安全事故造成的危害及损失。现场发现任何生产设备异常,不可自行处理,需立即通知厂内对接单位处理。
● 紧急通报方式:

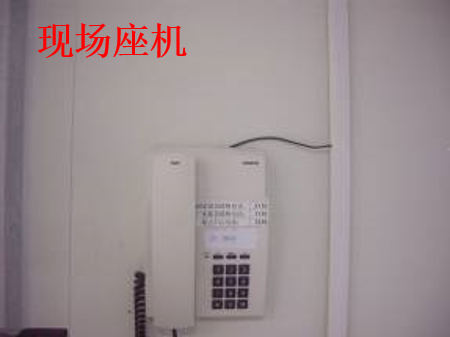

1、现场座机

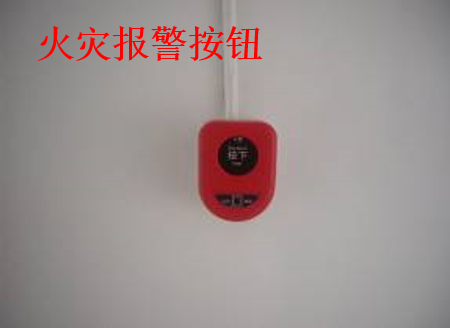

2、紧急事故报警按钮
● 紧急通报电话:
1、中控室值班电话:0592-6300341/6300347
2、环安电话:0592-6300348/6300349
3、监工电话或发包负责人电话
● 紧急通报内容:
紧急通报必须讲清楚的内容
1、人:什么人、自己是谁 (或承揽商名称、姓名)
2、地:事故地点
3、事:发生了什么事
4、状况:事故状况、发展程度
❖
安全无小事,把安全“镌刻”于心,是我们始终不变的信条。把施工安全管理工作落到实处,把一切安全隐患杜绝于萌发当中,工程品质效益才有保障,生命安全才会更加泰然!
